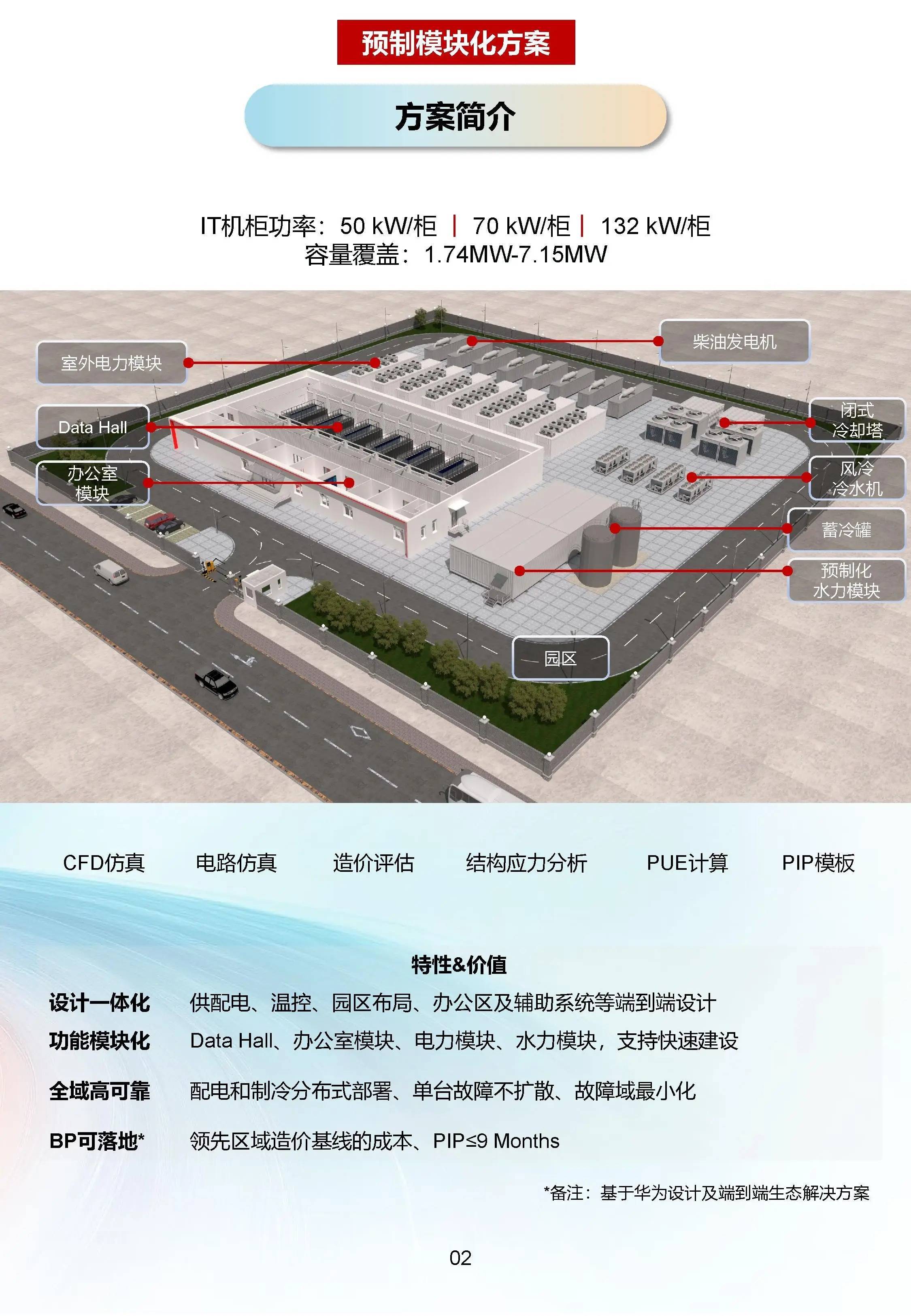

你见过把数据中心盖成“立体工厂”的吗?不是一层楼塞满服务器股票配资门槛,而是像搭乐高一样——地下一层专管散热,中间一层堆满AI芯片,再往上一层集中供电,屋顶铺满备用电池。华为在芜湖建的这个全球首个3D数据中心,真就这么干了。它不靠“摊大饼”,而是“叠罗汉”:供冷、IT、供电、备电四层物理隔离、垂直堆叠,连液冷管路和供电母排都走最短直线。链路短了,损耗少了,故障还不会串门——某层出问题,其他层照常跑,十万张GPU卡同时训大模型,心里也踏实。

为什么非得这么折腾?因为AI算力已经“烧穿”老架构了。单机柜功耗从过去的5kW飙到200kW,相当于200台空调齐开;万卡集群正奔着十万卡去,传统平面机房早就不够用了——供电线路拉长100米,压降就多1.5%,液冷管路过长,散热效率直接打七折。更头疼的是,建一个传统AIDC动辄半年起步,可AI公司等不起。华为把90%以上的机电系统(变压器、CDU、水泵、配电柜)全搬到工厂预制、预调、预测,现场只管“拧螺丝+接线”,交付周期砍到3个月。这不是盖房子,是造产品。
这还不止是技术炫技。华为同步出版《3D数据中心》专著,开放全套设计图库,把经验“白盒化”。中国电子工程设计院王志强直接表态:“这不是补充方案,未来大概率成主流。”贵州贵安、内蒙古和林格尔、安徽芜湖三大云枢纽已规模化复制。当东数西算要靠西部绿电驱动AI训练,当十万亿参数模型需要稳定可靠的“算力水坝”,3D数据中心给出的答案很实在:别再拼面积,要拼结构;别再靠现场焊,要靠工厂造;别再等基建追算力,让基建跑在算力前面。
说白了,3D数据中心不是把旧瓶子装新酒,而是彻底换了一套“算力基建语言”。以前建机房,甲方提需求、设计院画图、施工队垒墙——层层转包、反复返工,光配电系统调试就能卡住两周。现在呢?华为把CDU(冷板式液冷分配单元)和智能母排做成标准模块,出厂前就完成压力测试、流量校准、协议兼容验证;到了现场,工人扫码就能调出安装指引,拧紧8颗螺栓、接好3根线缆、扫码确认,整套供冷单元15分钟上线。真实项目数据显示:施工差错率从传统模式的7.2%降到0.3%,连最怕的“冷热风短路”问题,因为垂直气流路径被物理隔断,直接归零。
更关键的是,它让“绿色算力”真正落地了。芜湖项目实测PUE低至1.09,比国标先进值(1.25)还省13%的电——这可不是靠天气吃饭的“运气值”。地下层用20℃地下水直供冷却,中间层AI芯片全浸没在绝缘冷却液里,废热还能回收给园区供暖;屋顶那层电池,不光备用,还参与电网调峰,在谷电时段充电、峰电时段放电,一年帮客户省下近千万电费。工信部《新型数据中心发展三年行动计划》明确要求2025年新建大型数据中心PUE不高于1.25,而3D架构已提前两年交卷。
有人问:这么干,成本是不是高得吓人?答案恰恰相反。据中国信通院2024年《智算中心建设成本白皮书》测算,3D方案虽前期设备单价略高,但综合土建成本降35%、工期压缩60%、运维人力减40%,全生命周期TCO(总拥有成本)反而低18%。安徽某AI医疗公司落地后反馈:原来要租两个园区机柜才能跑的基因序列比对任务,现在一个3D模块全扛住,电费+托管费年省230万元——这笔账,老板们算得比谁都快。
技术终归要回到人身上。当训练一个大模型动辄烧掉一座小县城的日用电量,我们不能再把数据中心当成“黑盒子”塞在郊区角落。3D结构让散热、供电、安全全部可视化、可拆解、可迭代。它不只盖楼,是在重新定义“算力基础设施”的尊严:稳、省、快、透明。这不是华为一家的秀场股票配资门槛,是中国算力基建从“能用”迈向“好用”的真实脚印。
